Ngày 1/5: Dự kiến vận hành thương mại Nhà máy Nhiệt điện Thái Bình 2

0:00 / 0:00
0:00
Theo cập nhật mới nhất, đến thời điểm này, dự án Nhà máy nhiệt điện Thái Bình 2 đã đạt tiến độ tổng thể 98,68%, phấn đấu đưa cả hai tổ máy vận hành thương mại vào ngày 1/5 tới.

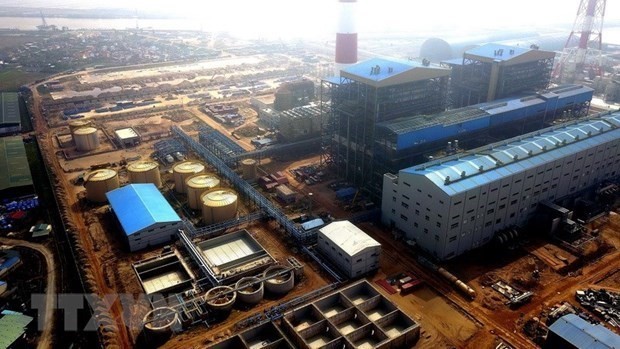

Nhà máy Nhiệt điện Thái Bình 2. (Ảnh: Huy Hùng/TTXVN). Nhà máy Nhiệt điện Thái Bình 2. (Ảnh: Huy Hùng/TTXVN).

Theo Chủ tịch Tập đoàn Dầu khí Việt Nam (PVN) Hoàng Quốc Vượng, PVN, Ban Quản lý Dự án Điện lực Dầu khí Thái Bình 2, tổng thầu PETROCONs và các nhà thầu đang đẩy mạnh tiến độ để phấn đấu đưa cả hai tổ máy của Nhà máy nhiệt điện Thái Bình 2 vận hành thương mại vào ngày 1/5 tới.

Ngày 30/3, Chủ tịch PVN Hoàng Quốc Vượng đã kiểm tra tiến độ vận hành chạy thử Nhà máy Nhiệt điện Thái Bình 2, chủ trì giao ban công trường tại nhà máy.

Đoàn công tác của tập đoàn đã kiểm tra tiến độ, công tác vận hành của hệ thống bốc dỡ, vận chuyển than tại Nhà máy nhiệt điện Thái Bình 2; kiểm tra công tác vận hành tổ máy số 2 và đánh giá tình tình tổng thể các hạng mục công việc còn lại của dự án.

Theo cập nhật mới nhất, đến thời điểm này, dự án Nhà máy nhiệt điện Thái Bình 2 đã đạt tiến độ tổng thể 98,68%. Hiện có 389 cán bộ công nhân viên đang làm việc trực tiếp trên công trường nhà máy.

Hiện nay, một số hạng mục chính trên đường găng tiến độ của dự án đang được khẩn trương vận hành thử và hoàn thiện như hệ thống bốc dỡ và vận chuyển than; hệ thống máy nghiền than; hệ thống nước rửa, thu gom nước thải, phun sương dập bụi trong các kho than và tại cẩu, các tháp.

Về hệ thống phòng cháy chữa cháy, các tòa nhà và hạng mục đã hoàn thiện thi công, đang hoàn thiện xử lý các tồn tại để mời Cục phòng cháy chữa cháy xuống nghiệm thu.

Mặt khác, về thẩm duyệt phòng cháy chữa cháy, nhà máy đã bàn giao 911/1.259 bản vẽ, còn lại 348 bản vẽ đang trình Cục phòng cháy chữa cháy để đóng dấu thẩm duyệt.

Về an toàn môi trường nhà máy, các đơn vị đã hoàn thành lắp đặt phần cơ khí của hệ thống phun sương trong các kho than 1 và 2; hệ thống dập bụi tại các tháp chuyển tiếp (trừ tuyến vào kho than 3); hoàn thiện lắp đặt toàn bộ tuyến ống, 4 bơm nước dịch vụ, 36 bơm chìm, 2 bơm tại ao than; đang hoàn thiện kéo cáp nguồn, cáp điều khiển để bàn giao cho đơn vị chạy thử.

Về công tác vận hành chạy thử, tổ máy số 1 Nhà máy nhiệt điện Thái Bình 2 đã hoàn thành vận hành chạy thử tin cậy 720h vào lúc 2h12 ngày 6/2/2023. Đến ngày 30/3, tổng thầu PETROCONs đã thực hiện xử lý xong các tồn tại kỹ thuật. Hiện Tổng thầu PETROCONs đang thực hiện phòng mòn N2 cho lò hơi, tuabin và thiết bị phụ để tổ máy số 1 trong tình trạng sẵn sàng phát điện.

Tổ máy số 2 đã nâng tải thành công lên 600 MW vào ngày 5/3/2023; đã hoàn thành hiệu chỉnh các van an toàn lò hơi; 5 máy nghiền đã đưa vào chế độ tự động, chế độ điều khiển tổ máy đã đưa vào vận hành ở chế độ điều khiển tự động CCS giữa lò và máy.

Hiện PETROCONs đã ký hợp đồng với nhà thầu Sài Gòn Ban Mai cho các thử nghiệm theo Quyết định 25 của Cục Điều tiết điện lực.

Ghi nhận nỗ lực của các bên, Chủ tịch PVN Hoàng Quốc Vượng đề xuất thống nhất mốc tiến độ mới là ngày 1/5 phải vận hành thương mại (COD) cả hai tổ máy của Nhà máy nhiệt điện Thái Bình 2 về kỹ thuật. Tuy nhiên, nếu vướng các thủ tục, giấy phép thì Ban Quản lý phải quyết tâm hơn nữa.

Với mục tiêu đó, các ban chuyên môn tập đoàn sẽ hỗ trợ mạnh mẽ hơn cho Ban Quản lý và tổng thầu nhanh nhất hoàn thành các giấy phép về môi trường, phòng cháy chữa cháy và hợp đồng mua bán điện.

Chủ tịch PVN Hoàng Quốc Vượng cũng yêu cầu các bên có báo cáo thuyết phục trong việc lựa chọn phương án vận hành tin cậy tổ máy số 2, từ 30 ngày giảm xuống còn 15 ngày; lập kế hoạch, báo cáo chi tiết, cụ thể về hệ thống vật tư thay thế, hoàn trả giữa hai tổ máy, đảm bảo cả hai tổ máy sẵn sàng phát điện; tập trung hoàn thành các hạng mục còn lại như bãi thải xỉ, hệ thống phòng cháy chữa cháy.


Theo TTXVN
