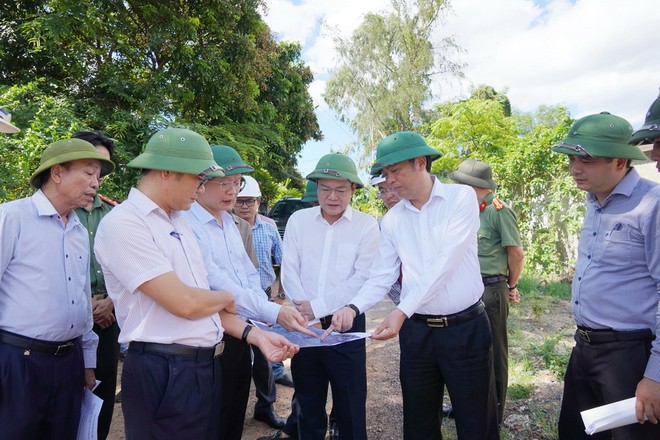

Chiều 17/7, Phó chủ tịch UBND tỉnh Quảng Trị Phan Phong Phú đã đi kiểm tra công tác giải phóng mặt bằng (GPMB), tái định cư và họp rà soát tiến độ thực hiện các công trình thuộc Dự án Hạ tầng cơ bản cho phát triển toàn diện các tỉnh Nghệ An, Hà Tĩnh, Quảng Trị (Dự án BIIG2) - Tiểu dự án tỉnh Quảng Bình (cũ).
Theo đó, Phó chủ tịch UBND tỉnh Quảng Trị Phan Phong Phú đã kiểm tra tại 3 công trình: Tuyến đường du lịch Dinh Mười, đường nối từ đường tránh Quốc lộ 1 với nhánh Đông đường Hồ Chí Minh, đường từ xã Lộc Ninh (cũ) đi Khu công nghiệp Tây Bắc Đồng Hới.
Đối với công trình tuyến đường du lịch Dinh Mười do Ban quản lý (BQL) dự án Đầu tư xây dựng và phát triển quỹ đất (ĐTXD & PTQĐ) Quảng Ninh làm nhiệm vụ giải phóng mặt bằng (GPMB).
Theo báo cáo của BQL dự án, công trình có tổng diện tích bị ảnh hưởng phải thu hồi 16,77 ha của 20 hộ và 3 tổ chức; đến nay đã hoàn thành công tác bồi thường, GPMB với tổng diện tích 16,60/16,77 ha, đạt 98,99% của 13 hộ và 3 tổ chức. Hiện còn 7 hộ đất vườn liền kề đất ở và đất ở với tổng diện tích 0,17 ha chưa hoàn thành GPMB và giao đất tái định cư.
Đối với công trình đường nối từ đường tránh Quốc lộ 1 với nhánh Đông đường Hồ Chí Minh do BQL dự án ĐTXD & PTQĐ Đồng Hới làm nhiệm vụ GPMB, công trình này có tổng diện tích bị ảnh hưởng phải thu hồi 5,88 ha của 82 hộ và 3 tổ chức.
Theo BQL dự án, đến nay công trình đã hoàn thành GPMB với tổng diện tích 5,63/5,88 ha, đạt 95,74% của 78 hộ và 3 tổ chức. Hiện phạm vi dự án còn vướng mắc chưa hoàn thành bồi thường, GPMB đối với 4 hộ và 1 tổ chức có tổng diện tích 0,25 ha.
Đối với công trình đường từ xã Lộc Ninh (cũ) đi Khu công nghiệp Tây Bắc Đồng Hới do BQL dự án ĐTXD & PTQĐ Đồng Hới làm nhiệm vụ GPMB, công trình có tổng diện tích bị ảnh hưởng phải thu hồi 11,94 ha gồm 240 hộ và 3 tổ chức. Đến nay, BQL dự án đã hoàn thành GPMB với tổng diện tích 11,13/11,94 ha, đạt 93,22% của 210 hộ và 3 tổ chức. Hiện còn 30 hộ đất ở và đất vườn liền kề đất ở với tổng diện tích 0,81 ha chưa hoàn thành bồi thường, GPMB.
Sau khi trực tiếp đi kiểm tra tiến độ thực hiện các công trình, Phó chủ tịch UBND tỉnh Quảng Trị Phan Phong Phú đã có buổi làm việc với các sở, ngành, đơn vị, địa phương liên quan.
![]() |
Ông Nguyễn Việt Vương, Giám đốc BQL Dự án BIIG2- Sở Tài chính Quảng Trị báo cáo tiến độ các công trình đang triển khai |
Tại buổi làm việc, ông Nguyễn Việt Vương, Giám đốc BQL Dự án BIIG2 - Sở Tài chính Quảng Trị cho biết, hiện nay Sở đang triển khai Dự án BIIG2 vay vốn Ngân hàng phát triển Châu Á (ADB). Dự án gồm 7 tiểu dự án thành phần với thời gian thực hiện đến ngày 30/9/2025.
Thời gian qua, Sở Tài chính Quảng Trị cùng các sở, ngành, địa phương đã tích cực xử lý, giải quyết nhiều nội dung trong công tác bồi thường, GPMB và đến nay cơ bản hoàn thành một số công trình bảo đảm tiến độ. Tuy nhiên, hiện còn 3/7 công trình vẫn còn vướng mắc về bồi thường, GPMB tồn tại qua nhiều năm, ảnh hưởng lớn đến tiến độ triển khai.
Tại buổi làm việc, đại diện lãnh đạo các sở, ngành, địa phương đề xuất một số ý kiến, kiến nghị về công tác bồi thường, hỗ trợ, GPMB các công trình; việc điều chỉnh quy hoạch, chuyển đổi mục đích sử dụng đất, bố trí tái định cư; biện pháp thực hiện các khu tái định cư, giao đất tái định cư cho hộ dân… để sớm đẩy nhanh tiến độ triển khai Dự án BIIG2.
Phát biểu chỉ đạo tại buổi làm việc, Phó chủ tịch UBND tỉnh Quảng Trị Phan Phong Phú yêu cầu thời gian tới, các đơn vị, địa phương tiếp tục vận động nhằm nâng cao nhận thức của người dân về ý nghĩa và tầm quan trọng của dự án. Nếu xảy ra khiếu kiện phức tạp kéo dài thì phải xây dựng phương án bảo vệ thi công.
![]() |
Phó chủ tịch UBND tỉnh Quảng Trị Phan Phong Phú phát biểu chỉ đạo tại buổi làm việc |
Bên cạnh đó, Phó chủ tịch Phan Phong Phú yêu cầu các sở, ngành, địa phương phải chủ động triển khai kế hoạch thực hiện các công trình, dự án theo hướng “Rõ người, rõ việc và rõ trách nhiệm”; xem xét, xử lý những kiến nghị của hộ dân liên quan đến việc điều chỉnh quy hoạch, chuyển đổi mục đích sử dụng đất, bố trí tái định cư; đối với các chủ đầu tư khu tái định cư đẩy nhanh tiến độ thực hiện khu tái định cư, giao đất tái định cư cho từng hộ dân.
Phó chủ tịch UBND tỉnh Quảng Trị Phan Phong Phú cũng giao trách nhiệm cho Văn phòng UBND tỉnh đôn đốc, theo dõi tiến độ triển khai các công trình, dự án và kịp thời báo cáo UBND tỉnh xem xét giải quyết.
