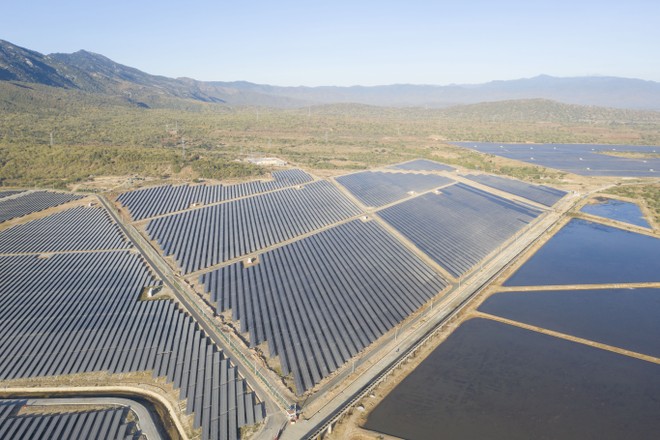

Đây là dự án do Công ty CP Điện mặt trời DLG Ninh Thuận (trực thuộc Công ty CP Tập đoàn Đức Long Gia Lai - mã: DLG) làm chủ đầu tư. Dự án được đầu tư xây dựng tại xã Phước Minh, huyện Thuận Nam, tỉnh Ninh Thuận với tổng mức đầu tư trên 1.000 tỷ đồng.
Dự án bắt đầu triển khai xây dựng từ giữa tháng 09/2019, chỉ trong vòng 3,5 tháng dự án đã hoàn thành, đóng điện ngay trong ngày 30/12/2019, đấu nối đường dây 220KV. Đây là dự án nằm trong 2.000 MW công suất thiết kế điện mặt trời của tỉnh Ninh Thuận đã được Thủ tướng chấp thuận triển khai. Do vậy, dự án này được hưởng mức giá mua điện tương đương 9,35 Uscent/kWh, trong thời gian 20 năm theo Quyết định 11/2017/QĐ-TTg của Thủ tướng Chính phủ.
Ông Phạm Minh Việt, Phó Tổng Giám đốc Tập đoàn, chỉ đạo trực tiếp tại dự án cho biết: “Để hoàn thành dự án với tiến độ thần tốc như vậy, Tập đoàn đã tuyển chọn đội ngũ quản lý cao cấp, chuyên nghiệp, kinh nghiệm điều hành nhiều dự án Điện mặt trời kiểm soát tiến độ, chất lượng. Cùng với đó, việc lựa chọn nhà thầu VNECO với đội ngũ kỹ sư giỏi và kinh nghiệm đã giúp dự án triển khai nhanh chóng”.
Ông Việt cho biết thêm, các thiết bị dự án bao gồm tấm pin năng lượng mặt trời, inverter, máy biến áp…đều được nhập từ các đơn vị có uy tín trên thế giới, đảm bảo chất lượng tốt nhất cho dự án này như LONGGI, HUAWEI…
Mặc dù công suất thiết kế dự án là 250.000 Kwh/ngày, tuy nhiên, hiện nay dự án phát điện với công suất lên đến 290.000 Kwh/ngày. Lãnh đạo UBND tỉnh Ninh Thuận đánh giá Thuận Nam Đức Long là dự án siêu tiến độ với chất lượng vượt trội, công suất phát điện vượt đến 15% so với thiết kế.
Thành công của dự án Điện mặt trời Thuận Nam Đức Long đánh dấu bước khởi đầu thuận lợi, thúc đẩy triển khai các dự án năng lượng sạch trong chiến lược phát triển điện mặt trời, điện gió của Đức Long Gia Lai tại các tỉnh Ninh Thuận, Bình Thuận và khu vực Tây Nguyên.
