Báo cáo Thủ tướng vướng mắc tại Dự án Khu đô thị Làng Đại học Đà Nẵng

0:00 / 0:00
0:00
Theo yêu cầu của Thủ tướng Chính phủ về việc đánh giá toàn diện về thực trạng và vướng mắc của Dự án Khu đô thị Làng Đại học Đà Nẵng, UBND TP. Đà Nẵng đã có báo cáo.

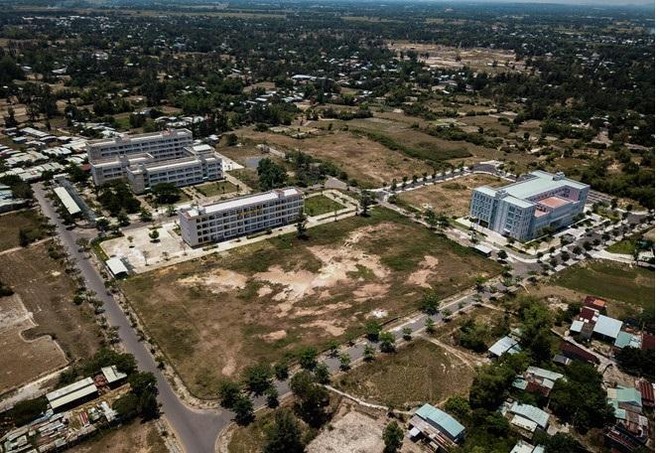

Thành phố Đà Nẵng đang đẩy nhanh tiến độ triển khai dự án Khu đô thị làng Đại học Đà Nẵng. Thành phố Đà Nẵng đang đẩy nhanh tiến độ triển khai dự án Khu đô thị làng Đại học Đà Nẵng.

UBND TP. Đà Nẵng đã có báo cáo về nhiệm vụ đẩy nhanh tiến độ triển khai Dự án Khu đô thị Làng Đại học Đà Nẵng.

Theo đó, về công tác quy hoạch, Thủ tướng Chính phủ đã phê duyệt Quy hoạch phân khu xây dựng Đại học Đà Nẵng, tỷ lệ 1/2000 cho toàn bộ diện tích 300 ha tại Hòa Quý - Điện Ngọc.

Trên địa bàn, TP. Đà Nẵng đã hoàn thành và trình UBND thành phố phê duyệt Quy hoạch chi tiết xây dựng tỷ lệ 1/500. Tại khu vực tỉnh Quảng Nam, nhiệm vụ quy hoạch chi tiết tỷ lệ 1/500 đã được phê duyệt.

Ngoài ra, Đại học Đà Nẵng đang triển khai công tác lập Quy hoạch chi tiết tỷ lệ 1/500.

Theo UBND TP. Đà Nẵng, trong các giai đoạn kế hoạch trung hạn 2016-2020 và 2021-2025, Đại học Đà Nẵng đã được bố trí vốn cho 03 dự án và hiện nay đang triển khai thực hiện.

Cụ thể, Dự án bồi thường, giải phóng mặt bằng có diện tích 40 ha tại khu vực phường Hòa Quý (quận Ngũ Hành Sơn) đã được cấp đủ vốn đầu tư thực hiện là 675 tỷ đồng. Đại học Đà Nẵng đã giải ngân 647 tỷ đồng và quận Ngũ Hành Sơn đã hoàn thành áp giá và đang bồi thường cho người dân bị ảnh hưởng của Dự án. Dự án sẽ hoàn thành trong năm 2022.

Dự án đầu tư xây dựng các hạng mục công trình cấp thiết cho Đại học Đà Nẵng tại Hòa Quý - Điện Ngọc giai đoạn 2018-202, gồm 2 hạng mục xây dựng là Nhà học tập, thực hành, thí nghiệm cho Khoa Y - Dược và Nhà làm việc 05 tầng của Trường Cao đẳng Công nghệ Thông tin, đã được cấp đủ 180 tỷ đồng để thực hiện đầu tư hoàn thành dự án.

Ngoài ra Dự án Xây dựng hạ tầng kỹ thuật và các công trình cấp thiết cho Đại học Đà Nẵng tại Hòa Quý - Điện Ngọc, vay vốn ngân hàng WB (Dự án ODA), tổng mức đầu tư 117,76 triệu USD. Dự án này được đầu tư xây dựng các công trình trên 49ha đất thuộc phường Hòa Quý, Đà Nẵng, trong đó có khoảng 40 ha hiện đang được thực hiện bồi thường, GPMB.

Dự án này đã được Ngân hàng Thế giới công bố hiệu lực vào ngày 19/4/2022. Đại học Đà Nẵng đang tiếp tục thực hiện các bước để triển khai Dự án. Các hoạt động lựa chọn nhà thầu và công tác thi công các công trình sẽ được triển khai theo tiến độ phê duyệt thiết kế, kế hoạch từ quý IV/2022 và kết thúc vào quý IV/2025.

Theo UBND TP. Đà Nẵng, trong tháng 3/2022, Bộ trưởng Bộ Giáo dục và Đào tạo đã làm việc với Đại học Đà Nẵng và trực tiếp khảo sát, kịp thời đề xuất tháo gỡ và xử lý các “điểm nghẽn” nhằm đẩy nhanh tiến độ thực hiện đầu tư Dự án Khu đô thị Làng Đại học Đà Nẵng. Bộ Giáo dục và Đào tạo đã có văn bản gửi Văn phòng Chính phủ đề xuất kế hoạch vốn và giải pháp thực hiện trong thời gian đến.

Đến ngày, 6/5/2022, Văn phòng Chính phủ có thông báo số 135/TB-VPCP về kết luận của Thủ tướng Chính phủ Phạm Minh Chính, trong đó giao Bộ Kế hoạch và Đầu tư chủ trì, phối hợp với Bộ Giáo dục và Đào tạo, UBND TP. Đà Nẵng, UBND tỉnh Quảng Nam và các cơ quan liên quan tổ chức đoàn công tác để trực tiếp rà soát, đánh giá toàn diện về thực trạng, các khó khăn, vướng mắc của dự án Khu đô thị Làng Đại học Đà Nẵng, báo cáo Thủ tướng Chính phủ.

Dự án Khu đô thị Làng Đại học Đà Nẵng được Chính phủ phê duyệt quy hoạch từ năm 1997, tổng diện tích gần 300 ha, trong đó Quảng Nam 190 ha, Đà Nẵng hơn 110 ha.

Đến ngày 25/2/2019, Thủ tướng Chính phủ phê duyệt "Nhiệm vụ quy hoạch phân khu 1/2000” với quy mô khoảng 286,5 ha, gồm 96,5ha thuộc phường Hòa Quý, quận Ngũ Hành Sơn (TP.Đà Nẵng) và 190ha thuộc phường Điện Ngọc, thị xã Điện Bàn, tỉnh Quảng Nam tại Quyết định 227/QĐ-TTg.

Đến nay, trên địa bàn TP. Đà Nẵng đã giải phóng mặt bằng hơn 79 ha/110 ha.

Hoàng Anh
baodautu.vn

Tin liên quan

Tin cùng chuyên mục
